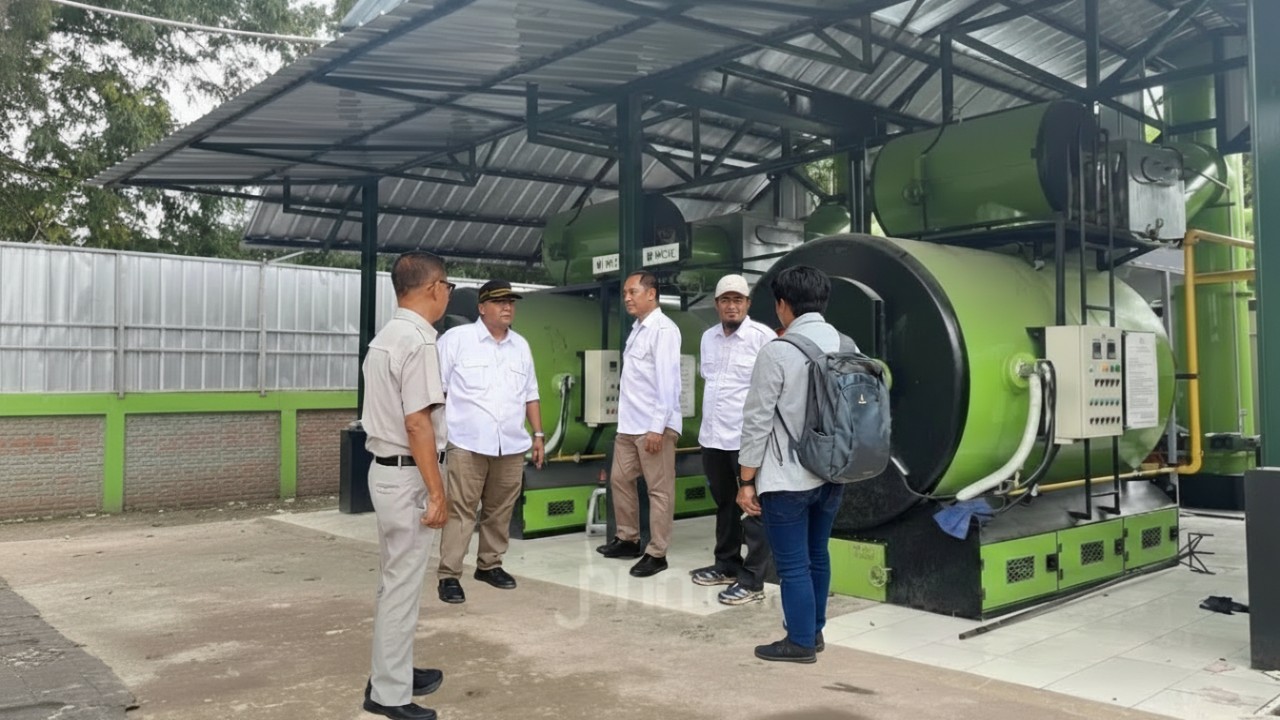

Balikpapan TV - Hai Cess! Tim Wali Kota untuk Akselerasi Pembangunan (TWAP) Kota Samarinda bersama Dinas Pekerjaan Umum dan Penataan Ruang (PUPR) serta Dinas Lingkungan Hidup (DLH) turun langsung meninjau kesiapan lokasi insinerator. Fokus utamanya sederhana tapi krusial, memastikan akses jalan menuju fasilitas pengolahan sampah itu siap menopang aktivitas operasional.
Menariknya, di balik bangunan insinerator yang sebagian besar sudah berdiri, masih ada pekerjaan rumah yang perlu dirapikan. Akses jalan penghubung dari jalan utama menuju lokasi insinerator dinilai belum sepenuhnya memadai. Nah, biar ikam ndak berhenti di sini saja, lanjutkan baca sampai tuntas karena detailnya cukup penting buat masa depan pengelolaan sampah Samarinda, Cess!
Apa hasil utama tinjauan TWAP di lokasi insinerator?
Secara garis besar, TWAP mencatat progres pembangunan insinerator berjalan sesuai jalur. Ketua TWAP Samarinda, Syaparudin, menyampaikan bahwa dari total unit yang dibangun, tiga unit insinerator telah selesai 100 persen. Sementara unit lainnya masih dalam tahap pengerjaan, baik dari sisi instalasi maupun penyempurnaan teknis.
Bangunan fisik insinerator sebagian besar sudah rampung. Ada unit yang instalasinya sudah tuntas, ada pula yang masih dalam proses. Fakta ini menunjukkan bahwa proyek pengolahan sampah modern ini bukan sekadar rencana di atas kertas, tapi sudah berwujud nyata di lapangan.
Meski begitu, tinjauan lapangan menemukan satu catatan penting. Infrastruktur pendukung, terutama akses jalan, masih membutuhkan perhatian ekstra agar operasional kendaraan pengangkut sampah dapat berjalan lancar dan aman, pahamlah ikam.
Kenapa akses jalan ke insinerator jadi sorotan penting?
Akses jalan menjadi nadi operasional insinerator. Tanpa jalan yang memadai, kendaraan pengangkut sampah akan kesulitan keluar masuk lokasi. Syaparudin menjelaskan bahwa idealnya jalan menuju insinerator dicor agar lebih kuat dan tahan lama.
Namun, kondisi keuangan daerah menjadi pertimbangan. Untuk tahap mendesak, diputuskan pengerasan jalan sebagai solusi sementara. Tujuannya jelas, supaya kendaraan tetap bisa masuk dan kegiatan operasional tidak tersendat.
Panjang jalan akses ini pun beragam di setiap lokasi. Ada yang hanya 10 sampai 30 meter, ada juga yang mencapai 300 hingga 400 meter, sementara beberapa lokasi lain berada di kisaran 70 hingga 100 meter. Kondisi ini membuat penanganannya ndak bisa disamaratakan, nah’ itu sudah.
Bagaimana rencana jangka panjang pembenahan jalan akses?
Untuk solusi jangka panjang, TWAP meminta PUPR melalui Bidang Bina Marga menyusun Rencana Anggaran Biaya atau RAB pengecoran jalan akses. RAB ini disesuaikan dengan jarak dan kondisi di masing-masing lokasi insinerator.
Syaparudin menegaskan bahwa setiap lokasi memiliki karakteristik berbeda. Karena itu, perhitungan anggaran pun dibuat spesifik, bukan satu pola untuk semua. Saat ini, proses penyusunan RAB tersebut masih berjalan di internal Bina Marga.
Langkah ini diharapkan mampu memastikan keberlanjutan operasional insinerator ke depan. Jalan yang kuat akan mendukung mobilitas kendaraan, sekaligus meminimalkan risiko kerusakan infrastruktur dalam jangka panjang, ya’kalo pahamlah ikam.
Kapan insinerator Samarinda siap dioperasikan dan diresmikan?
Dalam tinjauan tersebut, TWAP bersama PUPR dan DLH telah mengunjungi delapan dari sembilan lokasi insinerator. Satu lokasi di Jalan Nusyirwan Ismail tidak ditinjau karena sudah dinilai siap 100 persen dan tidak memiliki kendala berarti, meski di sana terpasang dua unit insinerator.
Syaparudin optimistis seluruh pembangunan bisa rampung dalam waktu dekat. Unit yang masih dalam pengerjaan diperkirakan selesai dalam satu hingga dua bulan. Targetnya, penyelesaian fisik bisa tercapai pada Januari atau Februari.
Meski bangunan sebagian sudah selesai, insinerator belum dioperasikan. Operasional dan peresmian masih menunggu kebijakan Wali Kota Samarinda, termasuk kesiapan pendukung seperti listrik PLN dan air PDAM. Peresmian diperkirakan bisa dilakukan pada Februari atau Maret, Cess.
Ikhtisar
TWAP Samarinda bersama PUPR dan DLH meninjau kesiapan insinerator dengan fokus pada akses jalan. Bangunan sebagian besar telah selesai, tiga unit rampung 100 persen. Akses jalan masih perlu pembenahan melalui pengerasan sementara dan rencana pengecoran jangka panjang. Operasional menunggu keputusan wali kota serta kesiapan listrik dan air.
