Durasi Baca: 7 menit
Ikhtisar: Studi kelayakan Tol Puncak dikebut agar konstruksi 2027, dengan swasta sebagai pemrakarsa dan koneksi menuju Tol Bocimi.

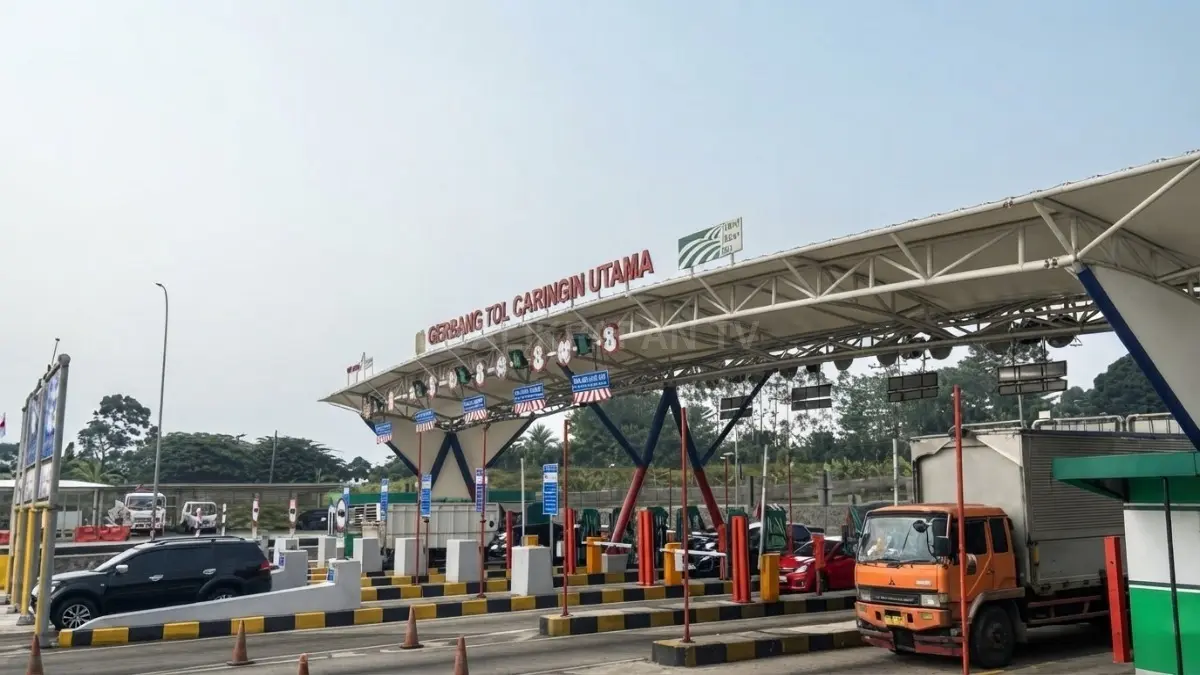

Balikpapan TV - Hai Ces! Kementerian Pekerjaan Umum mempercepat studi kelayakan Tol Puncak Caringin–Cisarua di Jawa Barat agar pembangunan fisik dapat dimulai pada 2027.
Target ini penting karena proyek sepanjang sekitar 52 kilometer tersebut disiapkan sebagai alternatif konektivitas kawasan Puncak yang selama ini menghadapi kepadatan lalu lintas.
Buat yang penasaran, proyek ini bukan sekadar soal jalan baru. Ada urusan investasi, desain, pembiayaan, dan kelayakan trafik yang harus dibereskan dulu.
Studi kelayakan menjadi pintu sebelum konstruksi
Menteri PU Dody Hanggodo mengatakan studi kelayakan atau feasibility study (FS) proyek Tol Puncak masih disiapkan dan ditargetkan selesai pada 2026.
Setelah FS rampung, proyek akan masuk penyusunan Detail Engineering Design (DED), yakni rancangan teknis yang menjadi dasar pembangunan fisik.
Dody menargetkan konstruksi dapat dimulai pada 2027. Namun, target tersebut masih bergantung pada penyelesaian tahapan perencanaan yang berjalan sebelum pembangunan.
Bagi investor, FS menjadi bagian penting karena menentukan apakah proyek cukup layak secara teknis, finansial, dan ekonomi.
Baca Juga: Pembiayaan Proyek Kaltim Capai Rp223 Triliun, Tumbuh Jauh di Atas Kredit Bank
Kenapa Tol Puncak menarik dari sisi ekonomi?
Kawasan Puncak memiliki persoalan lalu lintas yang menjadi salah satu alasan pemerintah mendorong alternatif jalan tol.
Portal resmi Ditjen Pembiayaan Infrastruktur PU menyebut Tol Puncak dirancang menghubungkan wilayah Jabodetabek dan Jawa Barat sekaligus menjadi alternatif untuk mengatasi kemacetan.
Artinya, nilai proyek tidak hanya berada pada pembangunan fisiknya. Konektivitas baru dapat memengaruhi perjalanan masyarakat, distribusi barang, aktivitas usaha, dan akses menuju kawasan wisata.
Bagi pelaku usaha, akses yang lebih terukur dapat menjadi faktor penting dalam menentukan waktu perjalanan dan biaya logistik.
Dari Caringin menuju Cisarua, lalu terkoneksi dengan Bocimi
Rencana awal Tol Caringin–Cisarua memiliki panjang sekitar 52 kilometer dan terbagi dalam lima seksi.
Ruas tersebut dirancang terhubung dengan Tol Bogor–Ciawi–Sukabumi atau Bocimi, kemudian memiliki koneksi menuju kawasan Cianjur.
Dengan koneksi tersebut, proyek ini mempunyai fungsi yang lebih luas daripada sekadar jalur alternatif menuju Puncak.
Lima seksi dalam rencana awal
| Seksi | Panjang | Estimasi biaya konstruksi lama |
|---|---|---|
| Seksi 1 | 11,6 km | Rp3,10 triliun |
| Seksi 2 | 6,9 km | Rp2,40 triliun |
| Seksi 3 | 9,7 km | Rp8,02 triliun |
| Seksi 4 | 7,3 km | Rp1,68 triliun |
| Seksi 5 | 16,3 km | Rp9,07 triliun |
| Total | 51,8 km | Rp24,37 triliun* |
Angka total Rp24,37 triliun merupakan estimasi lama yang dikutip dalam pemberitaan. Jika lima komponen biaya di atas dijumlahkan, hasil aritmetikanya Rp24,27 triliun. Perbedaan Rp100 miliar ini perlu dicatat sebagai ketidaksesuaian data sumber, bukan ditutup-tutupi.
Data tersebut memperlihatkan bahwa kebutuhan biaya terbesar dalam rincian lama berada pada Seksi 5 sebesar Rp9,07 triliun, disusul Seksi 3 sebesar Rp8,02 triliun.
Dua seksi tersebut secara gabungan mencapai Rp17,09 triliun atau sekitar 70,4 persen dari total Rp24,27 triliun berdasarkan penjumlahan komponen.
Ada angka investasi baru yang perlu dicermati
Di sinilah proyek Tol Puncak menjadi menarik dari perspektif ekonomi dan investasi.
Portal resmi Ditjen Pembiayaan Infrastruktur PU saat ini mencantumkan indikasi nilai investasi Rp8,08 triliun untuk proyek Jalan Tol Caringin–Cisarua bagian dari Tol Caringin–Cianjur. Portal tersebut juga mencantumkan masa konsesi 42 tahun dan skema pengembalian berbasis user charge.
Angka Rp8,08 triliun tidak tepat dibandingkan langsung dengan estimasi lama Rp24,37 triliun sebagai tanda biaya proyek turun.
Keduanya bisa saja merujuk pada cakupan, tahapan perencanaan, atau basis perhitungan yang berbeda. Sumber resmi yang tersedia tidak memberikan penjelasan yang cukup untuk memastikan penyebab perbedaan tersebut.
Jadi, angka terbaru perlu dibaca sebagai indikasi nilai investasi pada halaman proyek, bukan otomatis sebagai revisi resmi dari estimasi Rp24,37 triliun.
Swasta menjadi bagian penting dalam proyek ini
Direktur Jalan Bebas Hambatan Ditjen Bina Marga Kementerian PU Dedy Gunawan sebelumnya menyebut pemrakarsa ruas Caringin–Cisarua merupakan badan usaha swasta.
Pemrakarsa tersebut melakukan asistensi dengan pemerintah untuk mengoptimalkan trase dan basic design sebelum proyek bergerak menuju tahapan berikutnya.
Portal resmi pembiayaan infrastruktur PU juga mencatat konsorsium sebagai pemrakarsa, dengan struktur kontrak Design Build Finance Operational Maintenance Transfer atau DBFOMT.
Skema seperti ini membuat keberhasilan proyek tidak hanya bergantung pada keputusan pemerintah. Kesiapan badan usaha, desain, kebutuhan investasi, risiko konstruksi, serta prospek pendapatan ikut menentukan kelanjutannya.
Tantangan terbesar bukan cuma membangun jalan
Pembangunan jalan tol di kawasan Puncak membutuhkan perencanaan yang cermat karena proyek berada pada koridor dengan kebutuhan mobilitas tinggi dan karakter wilayah yang kompleks.
Karena itu, optimasi trase dan basic design menjadi bagian penting sebelum pembangunan dimulai. Pemerintah dan pemrakarsa masih berada dalam proses tersebut.
Dari sudut pandang ekonomi, kesalahan menentukan trase dapat berdampak pada biaya pembangunan, kebutuhan struktur, waktu pengerjaan, hingga kelayakan finansial proyek.
Inilah alasan mengapa target konstruksi 2027 sebaiknya dibaca sebagai target pemerintah, bukan kepastian bahwa seluruh pekerjaan fisik otomatis dimulai pada tanggal tersebut.
Dampaknya bagi masyarakat bisa terasa sebelum tol selesai
Jika proyek berjalan sesuai tahapan, manfaat ekonominya tidak harus menunggu seluruh ruas selesai dibangun.
Aktivitas perencanaan, konstruksi, kebutuhan jasa pendukung, tenaga kerja, hingga rantai pasok material dapat menciptakan aktivitas ekonomi selama proyek berlangsung.
Setelah beroperasi, manfaat utamanya diharapkan berasal dari tambahan kapasitas konektivitas dan alternatif perjalanan menuju kawasan Puncak.
Namun, dampak tersebut tetap bergantung pada desain akhir, tarif, koneksi antarruas, serta tingkat penggunaan jalan tol setelah beroperasi.
Bagi investor, angka besar bukan berarti otomatis menarik
Nilai investasi miliaran atau triliunan rupiah tidak cukup untuk menyimpulkan sebuah proyek menarik secara finansial.
Investor perlu melihat proyeksi trafik, tarif, biaya konstruksi, biaya operasi, masa konsesi, struktur pembiayaan, serta risiko perubahan asumsi selama proyek berlangsung.
Portal resmi PU mencantumkan masa konsesi 42 tahun, tetapi indikator kelayakan ekonomi dan finansial seperti EIRR, ENPV, FIRR, FNPV, dan WACC pada halaman proyek masih belum terisi.
Karena itu, belum tersedia dasar yang cukup untuk menyimpulkan tingkat keuntungan proyek atau memastikan kelayakan investasinya.
Poin Penting
- FS Tol Puncak Caringin–Cisarua ditargetkan selesai pada 2026.
- Konstruksi ditargetkan mulai 2027 setelah tahapan FS dan DED.
- Rencana awal proyek memiliki panjang sekitar 51,8–52 kilometer.
- Proyek dirancang terkoneksi dengan Tol Bogor–Ciawi–Sukabumi atau Bocimi.
- Estimasi lama proyek 51,8 kilometer tercatat sekitar Rp24,37 triliun.
- Penjumlahan lima rincian biaya lama menghasilkan Rp24,27 triliun.
- Portal resmi PU mencantumkan indikasi nilai investasi Rp8,08 triliun untuk Caringin–Cisarua.
- Portal resmi belum menampilkan indikator kelayakan finansial dan ekonomi.
- Keberhasilan proyek masih bergantung pada FS, desain, pembiayaan, dan proses lanjutan.
Insight Redaksi
Tol Puncak bukan cuma cerita soal memangkas macet, tetapi juga ujian apakah investasi jalan bisa benar-benar seimbang dengan kebutuhan mobilitas. Angka investasinya perlu dibaca hati-hati karena terdapat perbedaan data antartahap. Yang paling penting sekarang bukan buru-buru membangun, melainkan memastikan trase dan hitungan bisnisnya masuk akal. Jangan sampai jalan sudah jadi, trafiknya malah tidak sesuai harapan.
Target pembangunan 2027 patut dikawal dari sisi jadwal, desain, biaya, dan konektivitas supaya manfaat ekonominya benar-benar terasa, bukan cuma ramai di rencana.
Kalau menurutmu proyek ini menarik, bagikan artikelnya ke teman yang suka bahas infrastruktur dan ekonomi.
Mau terus update soal proyek besar, investasi, dan ekonomi yang dekat dengan kehidupan? Pantengin Balikpapan Tv teman update setia, bukan sekadar info biasa!
FAQ
1. Kapan Tol Puncak ditargetkan mulai dibangun?
Kementerian PU menargetkan pembangunan fisik dapat dimulai pada 2027 setelah FS dan DED selesai.
2. Berapa panjang Tol Puncak Caringin–Cisarua?
Rencana awalnya sekitar 51,8 kilometer atau dibulatkan menjadi sekitar 52 kilometer.
3. Apakah Tol Puncak terhubung dengan Tol Bocimi?
Ya. Rencana proyek menyebut ruas tersebut akan terkoneksi dengan Tol Bogor–Ciawi–Sukabumi atau Bocimi.
4. Berapa nilai investasi proyek Tol Caringin–Cisarua?
Portal resmi Ditjen Pembiayaan Infrastruktur PU mencantumkan indikasi nilai investasi Rp8,08 triliun untuk proyek Caringin–Cisarua.
5. Apakah pembangunan 2027 sudah pasti?
Belum. Tahun 2027 merupakan target pemerintah dan masih bergantung pada penyelesaian tahapan perencanaan serta proses lanjutan proyek.
